。ㄕ⿵S房下沉,從而產生側向位移,在對廠房校正前,必須對地基進行處理。由于發生了位移變化,使廠房的各構件積聚一定的內力。校正時,鋼柱與基礎脫離開的瞬間,將產生很大的應力矢放,且應力矢放時,不知力的轉向,所以無法有目的地控制,只能采取防范措施。
關鍵詞:位移支撐校正
。薄⒐こ糖闆r:
XX廠XX車間廠房為鋼排架結構,基礎為機樁,機樁的直徑為500mm;A工程于2005年7月份完工,并按要求作了相關檢測。該廠房于2006年12月份全部竣工,在此期間,廠房有沉降現象,但沉降量相當小。在2007年5月份開始,連續43天的降雨,主廠房有一側部分柱(B軸1~9線)急劇下沉,并使廠房發生側位移。其原因是該廠房處于回填區,且回填深度較大,回填質量較差,有的部位還是松填,在-10.00以下有8~12m在松石回填層,根據鉆探資料(廠房下沉后所作),有的回填石直徑為800mm,并且有較大的空隙(而機樁施工時所提供的地堪資料僅為素十夯填,密實度為0.92)。處理方法:地基基礎采用高壓噴射注漿法和漿托換兩種方法聯合處理。上部結構恢復采用液壓千斤頂頂升校正。

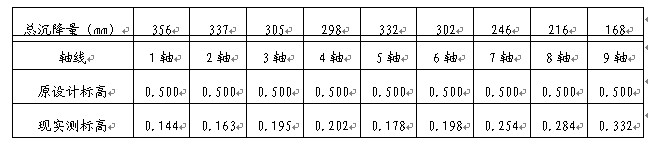

B軸1—9線的沉降表
溶出及稀釋主廠房B、C軸1~7線均不同程度向南傾斜,傾斜最大的為1軸線,其1軸線傾斜實測見圖1:
圖1
2、主要受力情況及處理施加外力情況:
由于①軸線下沉及側向偏移最大,以①軸作為受力情況分析,分析情況如下:
永久荷載:
B軸1-8列柱結構總量
5×7×18=630M2
每層1.22T/M2×3.5層=4.27T/M2
Q樓=4.27×630=26901T
Q樓=(0.4×2)×7.85×20+0.9×7.85×12×32.2/1000=6.8T柱
由于鋼柱的柱腳板,柱的節點板以及支撐、系桿未進行計算,故計算鋼柱重量時乘以2的系數,則有:Q柱=6.8×2=13.6T
故每柱承受的重力為Q=269001/16+13.6=182T
1-8軸總的自重:P=(2690.1+13.6×16)×1.4=4070.8T(1.4為取的系數)。
MG柱腳=182×0.452×83.3TM
MB柱腳=182×0.395=71.9TM

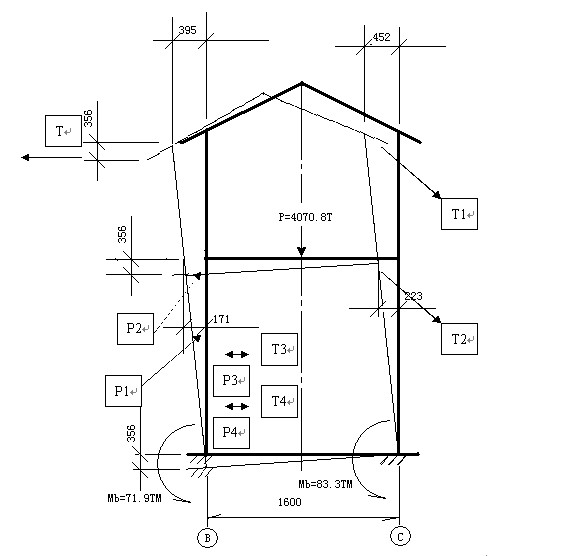

、 軸主要受力情況見圖1:
經過分析,采取如下圖1施加外力處理:
圖中要使T為0,故在校正過程中增加P1、P2和T1、T2,主要靠T1、
T2的拉力來保證。P1和P2在校正過程中的受力逐漸減小,R、P1、P2、P3、P4、T1、T2、T3、T4均為校正時的外加力,R采用3個320T的液壓千斤頂(1軸采用2個320T的液壓千斤頂),T1、T2利用鋼絲繩固定在地錨上(鋼絲繩選用40)。P1、P2在1~8軸利用鋼結構形成一個穩定的鋼架結構體系。P1、P2、P3、P4、T1、T2是用鋼支撐體系控制,其主要控制鋼柱腳在松開螺帽后的水平方向力,是一受拉、受壓體系。
在校正過程中,根據現場情況,B軸1~7線的P2力加在17.32平臺處(即17.32平臺下大梁的中間部位)。B軸1~7線的P1力加在9.00位置。
3.廠房柱校正前處理
根據上面受力情況分析和施加外力圖,校正前必須對廠房進行如下圖2處理。

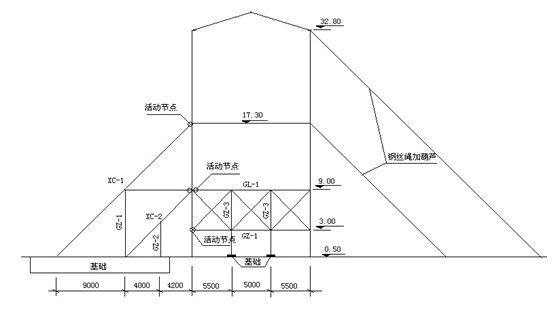

圖2校正前加固處理圖
備構件利用型鋼制作,1~7軸在GZ-1和GZ-2 之間加支撐,使之成為穩定系統。

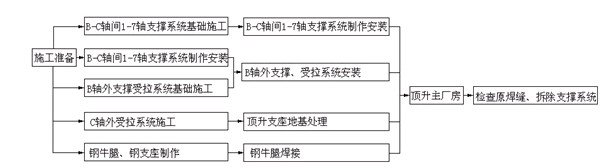

4、主要施工工序:
5、廠房校正方法:
5.1頂升設備選擇:B軸1-9級均有不同程度下沉,特別是1軸下沈及側位移最為嚴重,主要校正B軸1~9線。該部分校正主要采用320T液壓千斤頂(選用3倍軸力)。
5.2千斤頂的設備:B軸1線設置4個千斤頂,B軸2~9線設置2個千斤頂。千斤頂設置在軸線中上。見圖3:

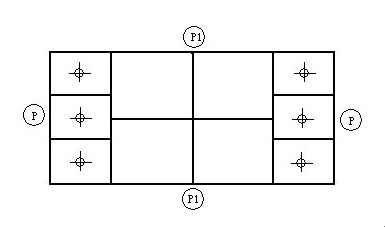

圖3每柱千斤頂平面布置圖(P1僅1軸設置)
5.3主要頂升順序:在頂升前,必須按設計變更將各支撐系統施工完,并檢查相關節點。在頂升過程中,1~7軸同時頂,最后頂升8~9線,但在頂升過程中,按如下施工順序執行:
安放千斤頂—1軸頂升20mm-1、2軸同時頂升32mm-5軸同時頂升20mm-5.6軸同時頂升4mm-1、2、3軸同時頂升7mm-1、2、3、4、5、6軸同時頂升52mm-1~7軸同時頂升246mm-軸頂升48mm-8、9軸同時頂升168mm。
為使R有支撐點,必須在原有鋼柱上焊接鋼牛腿。
廠房柱采取分段恢復,先頂升1~6軸,最后頂升7~9軸。
5.4柱腳墊板:將柱底標高頂升到原設計標高后,利用-400×8×300(為所墊鋼板總厚度,利用不同厚度的鋼板組合疊加而成)的鋼板作墊板,每柱墊4處。在頂升過程中逐漸加鋼墊板,每次所加鋼墊板厚為30mm,當加第二塊時,必須與第一塊進行焊接,直至頂升到原設計的標高。
5.5螺栓接長:廠房接頂升后,原地腳螺栓長度不夠,需加長處理,處理方法采用焊接,為防止在頂升過程中,柱腳板超過原有地腳螺栓后,柱腳在水平方向上來回晃動。故在頂升前,將原有螺栓加長,并在柱底板原預留灌漿孔位置植上M42的螺栓,螺栓長度L=500mm。
螺栓焊接接長后,利用磨光機將焊接超出部分磨除掉,使之與原螺栓直徑相同。待頂升完后,再進行綁條雙面焊接。
螺栓焊接接長時,需將螺帽卸下,但不能一次卸完后才進行焊接,必須是每顆獨立進行處理,螺栓接長后,加150mm厚的100×100的鋼墊,再安裝螺帽擰緊,當一顆完成后方可進行下一顆螺栓接長處理。
圖為最大的沉降量為357mm,故螺栓接長長度統一按400mm考慮。
5.6鋼柱頂升施工順序:安放支座→安放千斤頂→松螺帽→頂升→安放墊板→拆除千斤頂。支座在頂升過程中,特別是在松螺帽時,由于集聚的內力矢放,將產生很大的力,故在松螺帽過程中必須執行;松動對角螺帽→松動中間螺栓的施工流程。使用內力得到逐步矢放,以保證結構、施工安全。
測量設備的選用:一臺J2型光學經緯儀和1臺S3型水準儀。
校正測量:在校正過程中,利用水平儀進行頂升鋼柱的底標高控制,利用經緯儀進行豎直方向控制。
6、總結
6.1在頂升過程中控制頂升高度和側向位移恢復記錄,防止超頂和產生反方向側移。
6.2由液壓升斤頂的壓力表計數上反應,校正所選用的千斤頂校為合理。320t液壓千斤頂的工作壓力為0-16MPa,而在校正過程中壓力表顯示為7~12Mpa,最初頂升時的壓力表顯示7Mpa,隨頂升高度增加,壓力表的顯示值越來越大,到頂升到位時的壓力顯示為12Mpa。從壓力表的讀數上反應所選用的液壓千斤頂較安全。
6.3在較正過程中以及較正后,對鋼結構的焊縫進行全面檢查。對框架梁的所有焊縫用超聲波進行檢測,對焊縫有裂紋的,利用雙面加角鋼進行加固處理。
6.4校正前后以及校正過程中對B軸平面內進行觀測,特別是主廠房鋼的變化。從觀測結果顯示,B軸3線在校正過程中變化較大,其結果顯示如圖3所示:
圖3校正前加固處理圖

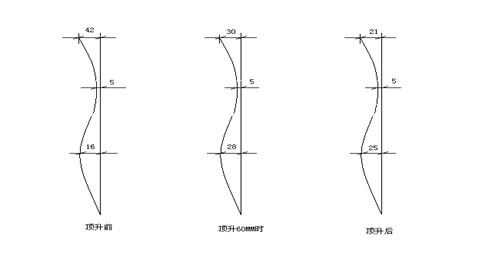

在校正時,當頂升60mm時,在10.20處變形加大,而柱頂反而減小。經考慮,在10.20標高處增加水平系桿(132b),一端采用焊接,另一端采用活動鉸。這樣加固后,校正時未出現較大的變形變化,使頂升較正成功。
參考文獻:
1、《簡明建筑工程施工手冊》機械工業出版社
。、《機械設計手冊》化學工業出版社
文章標題:廠房位移變形處理
轉載請注明來自:http://www.56st48f.cn/fblw/ligong/chengshiguihua/1143.html
攝影藝術領域AHCI期刊推薦《Phot...關注:105
Nature旗下多學科子刊Nature Com...關注:152
中小學教師值得了解,這些教育學...關注:47
2025年寫管理學論文可以用的19個...關注:192
測繪領域科技核心期刊選擇 輕松拿...關注:64
及時開論文檢索證明很重要關注:52
中國水產科學期刊是核心期刊嗎關注:54
國際出書需要了解的問題解答關注:58
合著出書能否評職稱?關注:48
電信學有哪些可投稿的SCI期刊,值...關注:66
通信工程行業論文選題關注:73
SCIE、ESCI、SSCI和AHCI期刊目錄...關注:121
評職稱發論文好還是出書好關注:68
復印報刊資料重要轉載來源期刊(...關注:51
英文期刊審稿常見的論文狀態及其...關注:69
SCI期刊分析
copyright © www.56st48f.cn, All Rights Reserved
搜論文知識網 冀ICP備15021333號-3
