金華江流域歷來洪災頻繁,城區部分堤防建設年代久遠,防洪標準較低,落后的水利基礎設施與區域快速發展的經濟社會對防洪的要求極不相稱,必須對現有的堤防進行加固改造。改造過程中,由于部分堤防位于老城區,周邊交通出行、商業服務、休閑娛樂等配套設施發達,改造難度很大。本文以金華江右岸老火車站至三江口段治理工程為例,介紹可拆卸式移動防洪墻在城市防洪工程中的應用。
工程概況
金華江右岸老火車站至三江口段治理工程位于江北片老城區區塊,該區塊為城市核心區,現狀堤頂高程較低,僅能防御10年一遇的洪水。該段堤防屬于金華市本級金華江治理二期工程的一部分,設計標準為50年一遇。其中老火車站至通濟橋段背水側為廣廈公園,公園平均寬度約40m,現狀公園內植被繁茂,附屬設施良好,公園北側為婺江西路和時代花園。通濟橋至三江口段背水側為婺州公園,公園平均寬度約22m,現狀公園內路面鋪裝精美,附屬設施良好,公園北側為婺江西路和商住小區。無論是抬高整個公園,還是加高婺江西路,投資及政策處理難度均很大,而且堤防位于城市核心區,對景觀性的要求也很高,如何既能提高現有堤防防洪標準,又不對現狀景觀造成大的破壞成了急需解決的難題。
工程措施選擇
考慮到現狀堤防背水側為已改造好的公園,且公園內配套設施完善,環境優美,重新對本段堤防進行大規模的加固改造投資較大,且婺江西路北側建筑集中,改造可布置場地有限。本次設計采用防洪翻板門、玻璃防洪墻及可拆卸式移動防洪墻三種方案進行方案比選。三種方案技術經濟比較詳見表1。
經過綜合比較分析,方案三投資比方案一低,可靠性又比方案二高,既可以滿足防洪要求,又不會對現狀景觀造成破壞。因此采用方案三作為堤防改造方案。
可拆卸式移動防洪墻設計
工程布置

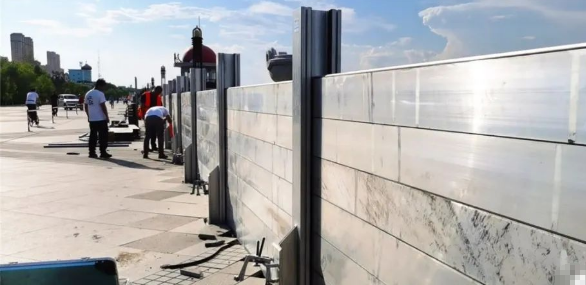

本工程移動防洪墻主要沿公園內道路布置,部分沿婺江西路非機動車道布置,布置線路繞開公園內現有浮雕地磚、花壇、樹池及涼亭等建筑,并盡量避免破壞地下電線、光纜、管道等設施。金華江右岸老火車站至三江口段堤防現狀堤頂高程為38.13~39.65m不等,設計堤頂高程為40.10~40.68m,本次移動防洪墻設計防洪高度1.2~2.6m,立柱采用1.2m、1.6m、2.0m、2.4m、2.6m五種高度規格,跨度均為4m,首、末端設邊柱,中間設立柱,轉角位置設轉角立柱。
結構設計
可拆卸式移動防洪墻系統主要組成部件有擋板、立柱、預埋件及下壓件。主要部件均采用鋁合金材質,重量較輕,可實現快速、高效的安裝和拆卸。擋板為6063-T66鋁合金,采用空心結構,壁厚不小于2.5mm,在滿足承重及受壓條件的同時極為輕便,單塊有效擋水高0.2m,擋水寬度4m,每塊擋板配有2根密封膠條,最底層擋板安裝定制復合材質密封條。立柱為6005-T6鋁合金,兩側鋁合金加強筋板焊接,配垂直和底部密封膠條,與預埋件通過錨固螺栓緊密連接,達到承受荷載的效果。預埋件為不銹鋼結構,預置錨固螺母,配不銹鋼保護螺栓,為立柱的安裝提供堅實的基礎。下壓件主體為60636鋁合金澆筑,通過壓緊防汛板增加系統密封性。
基礎施工
為減少對現有路面的破壞,基礎的開挖要求采用人工開挖,開挖深度超過1.5m要求采用鋼護筒等支護措施。基礎開挖完成經驗收合格后,進行基礎鋼筋籠的綁扎及預埋件的安裝,預埋件要求與鋼筋籠焊接固定。基礎采用商品混凝土澆筑,混凝土終凝前對預埋件安裝精度進行復核調整,要求基礎坐標位置(縱橫軸線)偏差小于5mm,立柱安裝傾斜度小于1°,各中間立柱預埋件頂板的水平度小于0.2mm。最后,除預埋件不銹鋼板位置,按原鋪裝材質和樣式恢復路面,恢復后的路面要求底部止水接觸部位平整度偏差小于5mm。
安裝、拆卸及管理
(1)防洪墻安裝
1)安裝之前把預埋件表面清理干凈,取出不銹鋼保護螺栓,并檢查立柱底面防水膠條是否完好,有無脫落。
2)利用底座底部的定位銷對準孔位以后使用φ17mm或者φ19mm內六角電動扭力扳手或棘輪扳手對角鎖緊。
3)安裝擋板前同樣先檢查鑲嵌在擋板底部的防水膠條是否安裝妥善,安裝好后保證擋板左右距離立柱基本相等,不能偏向一頭。帶止水海綿的擋板安裝在最下面,其余帶防水膠條的擋板依次往上安裝,最后使用扣件,用φ6mm內六角扳手壓緊擋板,左右兩頭同時下壓,防止一頭高一頭低,用力均勻,勿蠻力操作,防止螺絲滑牙損壞扣件。
(2)防洪墻拆卸
1)將立柱或邊柱與擋板接觸部分的碎石樹葉或垃圾清理干凈。
2)使用與下壓扣件對應的內六角扳手,將下壓扣件取下。松下螺栓后將下壓扣件從下至上取下,不可過分用力,造成下壓扣件的損壞。
3)取下下壓扣件后,將擋板從兩邊(立)柱中由下至上取出,取出過程中保持擋板平衡,盡量不破壞擋板兩側密封條及立柱的垂直密封條。取出最底下的帶著海綿的擋板時,保持海綿的完整性。如海綿從擋板中掉出,可將海綿與擋板一同存放,海綿可循環使用。
4)使用M24螺栓拆卸工具,將立柱底板上的緊固螺栓拆除,并保留緊固螺栓。緊固螺栓全部取下后,將立柱移至存放區域。保證預埋件孔內干凈整潔后使用M24保護螺栓鎖緊。
(3)運行管理
1)非汛期時,防洪墻就近統一存放于通濟橋下倉庫內。
2)主管部門編制應急預案,在廠家指導下做好設備養護、人員培訓等工作。
3)定期、分段開展安裝演練,確保防洪墻可以正常的使用和及時高效的安裝。
結語
一些位于老城區的堤防工程,由于建設年代較早,防洪標準較低,急需進行提標改造。但現狀堤防周邊商業發達、配套完善,進行大規模加固改造的投資及政策處理難度均很大。本文介紹的金華江右岸老火車站至三江口段治理工程采用可拆卸式移動防洪墻系統,較好的解決了上述問題,為面臨類似問題的城市防洪工程提供了新的思路。
《可拆卸式移動防洪墻在城市防洪工程中的應用》來源:《中國科技信息》,作者:嚴冬青
文章標題:可拆卸式移動防洪墻在城市防洪工程中的應用
轉載請注明來自:http://www.56st48f.cn/fblw/ligong/chengshiguihua/47360.html
攝影藝術領域AHCI期刊推薦《Phot...關注:105
Nature旗下多學科子刊Nature Com...關注:152
中小學教師值得了解,這些教育學...關注:47
2025年寫管理學論文可以用的19個...關注:192
測繪領域科技核心期刊選擇 輕松拿...關注:64
及時開論文檢索證明很重要關注:52
中國水產科學期刊是核心期刊嗎關注:54
國際出書需要了解的問題解答關注:58
合著出書能否評職稱?關注:48
電信學有哪些可投稿的SCI期刊,值...關注:66
通信工程行業論文選題關注:73
SCIE、ESCI、SSCI和AHCI期刊目錄...關注:120
評職稱發論文好還是出書好關注:68
復印報刊資料重要轉載來源期刊(...關注:51
英文期刊審稿常見的論文狀態及其...關注:69
copyright © www.56st48f.cn, All Rights Reserved
搜論文知識網 冀ICP備15021333號-3
