淺談地下建筑工程后澆帶施工質量控制

所屬欄目:建筑設計論文 發布日期:2011-01-19 16:56 熱度:

  摘要:為了減少混凝土結構因沉降、溫差、混凝土收縮等產生的應力,設置后澆帶是解決設計中考慮沉降或伸縮的調整辦法。本人以住宅地下人防工程后澆帶施工為實例,為保證混凝土質量和抗滲要求,淺談一些對后澆帶施工所采取的施工技術措施。
  關鍵詞:地下建筑物工程,后澆帶,抗滲防滲,施工措施
  1對目前后澆帶做法的分析
  目前,在建筑工程中,為了功能的需要和解決高層主體和裙房之間的差異沉降,鋼筋混凝土的收縮變形以及混凝土的溫度應力等問題,后澆帶法在建筑工程中已廣泛應用。后澆帶是通過施工過程中的措施,解決設計中考慮沉降或伸縮的調整方法。只有從設計到施工高度重視,才能使后澆帶真正滿足設計意圖,從而起到它應有的作用。
  我國現行規范中,包括《地下工程防水技術規范》[GB50108-2001]包括《鋼筋混凝土高層建筑結構設計和施工規程》[GBJ3-91]和《高層建筑箱形基礎設計和施工規程》[GBJ6-80],另外,還有不同版本的建筑結構構造圖集中,對后澆帶的構造和要求都做了詳細的規定。
  1.1后澆帶的性質按其作用可歸納為4種
  (1)為解決高層建筑塔樓與裙房之間的沉降而設置的后澆帶稱為沉降后澆帶;
  (2)為防止混凝土凝結收縮開裂而設置的后澆帶稱為收縮后澆帶;
  (3)為防止混凝土因溫度變化拉裂而設置的后澆帶稱為溫度后澆帶;
  (4)為防止結構因混凝土收縮和溫度變化開裂而設置的后澆帶稱為伸縮后澆帶。
  2后澆帶留設方案
  某工程地上十六層,地下一層為人防工程,框剪結構。地下工程為筏板基礎,厚1000mm外墻壁厚350mm,均為現澆鋼筋混凝土結構。基礎底板為55.3m×19.25m,長方形平面,屬大體積混凝土結構。由于長度較長,設計圖中在建筑物中部20-22軸設置了一道橫向施工后澆帶,板帶寬1.2m,從筏基至主體頂層層層設置,而且在同一個垂直平面上,后澆帶平面設置見(圖1)。
  3地下室基礎底板后澆帶的施工措施
  3.1模板支設
  后澆帶堵頭模板支設因鋼筋較密,若采用木模幾何尺寸難易確定,支模困難,固定不牢,跑模,漏漿現象比較普遍,造成后澆帶斷面不準,支、拆模板困難。漿液流入后澆帶內難以清理。根據以上情況分析,決定采用鋼絲網堵頭模板支設方法,根據后澆帶的位置在墊層上彈出后澆帶位置線。鋼筋綁扎后確定出鋼絲網模板的寬度,制作成型鋼焊接骨架,外包2層鋼絲網網片模板。將網片安裝在后澆帶預定的墨線位置上與混凝土內鋼筋焊牢,解決了以往木工支模、拆模困難,又不牢固的現象。而且防止了混凝土漏漿缺陷。

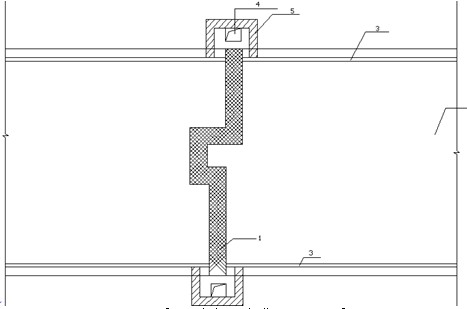

  圖1底板后澆帶施工示意圖
  1、密目雙層鋼絲網片模板,2、300×3止水鋼板3、二層高分子卷材4、木條擋頭5、水泥砂漿擋水埂6、封口板

  圖2底板后澆帶留設平面圖
  1、后澆帶2、基礎底板3、混凝土墻壁4、集水坑5、磚砌圍護

  3.2混凝土澆筑
  (1)混凝土澆筑分層厚度應嚴格按規范和施工方案進行,以免因澆筑厚度較大鋼絲網模板側壓力增大而向外凸出,造成尺寸偏差。
  (2)采用鋼絲網模板的垂直施工縫,在混凝土澆筑和振搗過程中,應特別注意分層澆筑厚度和振搗器距鋼絲網模板的距離。為防止混凝土振搗中水泥砂漿流失嚴重,應限制振搗器與模板的距離(采用¢50振搗器時不小于40cm)
  (3)為保證混凝土密實垂直施工縫處應采用鋼釬搗實。
  3.3為保證混凝土后后澆帶內的處理措施
  當混凝土達到初凝后終凝前,用壓力水(水呈霧狀),清除后澆帶內浮漿、碎片及基礎鋼筋,沖洗干凈,以免日后水泥砂漿凝固難以清除。
  3.4預防外界水侵入底板后澆帶的措施
  (1)為防止外界水(施工養護水、雨水、基坑外地下水)從側面及兩端流入帶內,在后澆帶兩端底板以外,各增設兩個60×60CM集水井,用磚墻圍成擋土墻,砌筑高度與基坑外回填土高度相同,墻外側面抹水泥砂漿,并在井內各設一臺潛水泵隨時排除帶內積水。

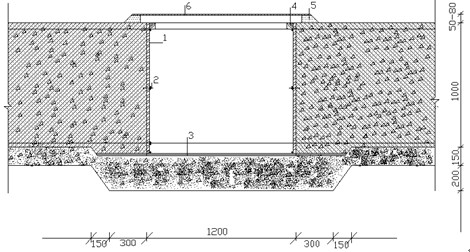

  圖3墻壁垂直后澆帶留設示意圖
  1—墻壁模板2—木條擋頭
  3—密目雙層鋼絲網模板4—300×3止水鋼板
  (2)為防止地下水滲入帶內,底板鋼筋綁扎前后澆帶位置在墊層上附加二層高分子卷材,寬度每邊加40cm,這種方法既防地下水滲入,又便于板帶內水泥漿、垃圾的清理工作。
  (3)為防止地下室底板面施工養護用水及雨水流入后澆帶,在底板混凝土澆筑12h后,在后澆帶兩側5cm處用水泥砂漿壘起寬5cm高5-8cm的擋水埂。見圖1,這樣既便于底板的蓄水養護,又保證外界水流入后澆帶內。
  3.5保證后澆帶內清潔及板中鋼筋不變形的措施
  為防止雜物落入后澆帶內,給以后清理工作帶來困難,底板混凝土澆筑完畢,拆除帶內模板并清理干凈,用木模板或鐵皮封蓋后澆帶面,模板兩邊用砂漿封嚴,四周用臨時欄桿圍護。以免施工過程中,污染鋼筋、堆積垃圾。
  3.6后澆帶澆筑
  (1)不同類型的后澆帶混凝土澆筑時間不同,沉降后澆帶宜在建筑物基本完成沉降后進行,本工程為伸縮施工后澆帶,設計固定視先澆部分混凝土施工后60d才能進行后澆帶混凝土澆筑。
  (2)澆筑后澆帶混凝土前,清理帶內水泥漿及垃圾,底板鋼筋應調整,除銹,保證板下口鋼筋有足夠的保護層厚度,然后用清水沖洗施工縫,保持濕潤24h,并排除積水。
  (3)澆筑后澆帶混凝土前,在施工縫處鋪一層與混凝土內砂漿成分相同的水泥砂漿。
  (4)后澆帶的混凝土采用無收縮混凝土,強度等級比先澆筑混凝土強度C30提高一級,為C35。配合比通過有資質的材料檢測中心確定,其配合比為普通硅酸鹽水泥,內摻8%抗裂外加劑和每立方米滲0.8千克抗裂纖維及摻入早強減水劑進行配制。
  (5)混凝土澆筑應精心振搗,采取二次振搗二次壓實抹光的方法,使混凝土內實外光,不出現裂縫。
  (6)后澆帶澆筑后應及時覆蓋草包,蓄水養護,養護時間不得少于28d。
  4地下工程外墻壁垂直后澆帶施工措施
  (1)墻壁垂直后澆帶位置的設置與板底后澆帶位置在同一個垂直面上,寬度相同。
  (2)堵頭模板在墻壁內外鋼筋之間用定制的雙層鋼筋網片模板封頭,鋼筋外側按保護層厚度的要求用木條封邊,待模板固定牢固位置尺寸準確后方可澆筑混凝土。每層澆筑厚度與振搗方法均與底板澆筑方法相同。在這不一一闡述。
  5施工注意事項
  (1)澆筑混凝土前須檢查鋼絲網模的加固和支撐是否能承受混凝土側壓力的要求。
  (2)后澆帶內的清理和施工縫沖毛處理應在混凝土澆筑后,應派專人掌握初凝時間和終凝時間(一般白晝初凝時間3-4h,夜間5-6h)以便選擇最佳時間進行沖洗。
  (3)沖洗水應及時排出集水井,用水泵將其排出室外排水系統。
  (4)若施工縫沖毛局部不理想,可采用人工鑿毛,但要掌握時間(一般為澆筑混凝土后的第二天)。
  (5)后澆帶應使用補償收縮的混凝土灌實,采用二次振搗,二次壓實抹光的方法,以免新舊混凝土接縫處因收縮而開裂。
  6幾點體會
  (1)鋼絲網模板封堵豎縫,在混凝土澆筑過程中允許有少量水泥漿外漏,混凝土初凝后、終凝前用壓力水沖洗施工縫及清除浮漿、碎片。能保持施工縫表面粗糙、干凈。使新舊混凝土粘結力加強,有效地保證了混凝土的整體性。
  (2)解決了用木模板堵頭方法支模拆模困難、人工鑿毛費工費時的現象,故后澆帶及施工縫的處理宜采用鋼絲網模板堵頭的方法。
  (3)后澆帶的施工縫處理后宜采用臨時保護措施,防止雜物、污水等進入后澆帶內,給后續施工帶來困難。
  (4)在后澆帶施工中,各工序應嚴格把關,按設計、規范、規程進行操作,只要措施得當,后澆帶的施工質量就能得到保證。
  (5)本工程竣工至今,已經過了近兩年室外和地下水位的考驗,未發現后澆帶處有滲漏、開裂現象,說明上述措施是可行的。  論文發表

文章標題:淺談地下建筑工程后澆帶施工質量控制

轉載請注明來自:http://www.56st48f.cn/fblw/ligong/jianzhusheji/6538.html

相關問題解答

SCI服務

搜論文知識網 冀ICP備15021333號-3

主站蜘蛛池模板: 日日操夜夜操天天操 | www.久久久久久久久久久久 | 久久大陆 | 91久久精品国产 | 亚洲一区二区精品视频 | 欧美日韩不卡 | 久久成人午夜 | 一区二区免费在线观看 | 国产精品国产精品国产专区不卡 | 成人av免费在线观看 | 日韩超碰在线 | 综合久久久 | 国产成人免费网站 | 国产成人久久精品一区二区三区 | 日韩av一区在线观看 | 亚洲444kkkk在线观看最新 | 99亚洲 | 另类 综合 日韩 欧美 亚洲 | 狠狠做深爱婷婷综合一区 | 欧美99| 中文在线视频观看 | 日韩欧美中文在线 | 99精品国产一区二区三区 | 国产高清视频一区 | 黄色国产大片 | 99免费精品 | 亚洲高清在线视频 | 久久久国产一区二区三区 | 精品国产乱码久久久久久88av | 中文字幕第一页在线 | 99reav| 欧美日本久久 | 日韩福利视频 | 成人一区二区三区在线 | 国产精品美女久久久免费 | 中文字幕一区二区在线观看 | 狠狠操电影| a级毛片毛片免费观看久潮喷 | 国产午夜一级 | 一区二区三区精品视频 | 91麻豆产精品久久久久久夏晴子 |
