摘要:本文以雙流川藏路改造工程為例,詳細介紹了水泥穩定土施工工藝,為穩定土施工提供一些參考。
關鍵詞:水泥穩定土,技術參數,施工工藝
1引言
半剛性基層路面是我國交通部“六五”科技攻關成果。近十多年來已成為我國高等級路面的主要形式。常用的半剛性基層有水泥穩定土、石灰穩定土及石灰粉煤灰穩定土(二灰穩定土)等。具有強度高、耐久性好、造價低、利于環境保護等諸多優點,成果推廣以來受到工程界和社會的廣泛歡迎。
水泥穩定土是用水泥做結合料,利用水泥與砂礫集料及水拌和,依靠水泥的水化膠結作用,混合料經碾壓密實固結成穩定塊體,達到承重的目的。在雙流川藏路改造工程中,路基上基層就采用了水泥穩定土,本文以此為例,對穩定土施工工藝做詳細的介紹。
2工程概述
雙流川藏路改造工程A標段位于雙流縣廣都大道路口至國棟公司,全長1.726KM。道路全寬60m,橫斷面布置形式為:2×11.25m(機動車道)+2×3.75m(機非分隔帶)+2×6.0m(非機動車道)+2×4.0m(人行道)+2×5.0(控制綠帶)。車道路面結構組成:面層為24cm厚抗彎折5.0MPa砼路面,基層為復合式基層,下基層為30cm厚天然砂礫石墊層和25cm級配碎石層,上基層為20cm厚6%水泥穩定碎石。整個工程水穩層76000m2。
3施工組織方案
3.1技術準備
3.1.1水穩層混合料配合比的確定。
設計文件要求為6%的水泥穩定層,即水泥:碎石=6:94(重量比)。水泥宜選用終凝時間在6h以上的P32.5普通硅酸鹽水泥。水穩層壓實度(重型擊實標準)不低于98%,回彈模量≥500Mpa,7天飽水抗壓強度≥3.0Mpa,對應彎沉值:快車道76(0.01mm),慢車道120(0.01mm)。根據具體情況,考慮到施工期間氣溫較高,為延長混合料凝固時間,經業主、設計、監理、施工單位共同研究決定,在混合料中加入粉煤灰。
根據以上要求,首先確定原材料。水泥采用新津水泥廠P32.5普通硅酸鹽水泥;粉煤灰采用采用成都市三瓦窯火電廠粉煤灰;碎石采用雙流檫耳碎石,有機質含量不超過2%,級配符合下表要求。然后確定配合比,在成都市公路工程試驗檢測中心選出最佳施工配合比:“水泥:粉煤灰:碎石=5:4:96(質量比)”。
3.1.2施工方法及施工機械設備的確定。
采用集中廠拌法施工。拌和設備采用WBC200型穩定土拌和廠設備,攤鋪設備采用PY190C-3型平地機,碾壓設備采用LY-LSS218A壓路機(18T),采用自卸汽車運輸拌和料。
3.2 試驗段施工
在進行正式施工前,先進行了20m試驗段施工,以確定最佳含水量、拌和料預留壓實厚度等技術參數,熟悉施工流程。根據試驗段結果(見試驗段檢查結果表),符合設計及規范要求。達到了試驗的目的。

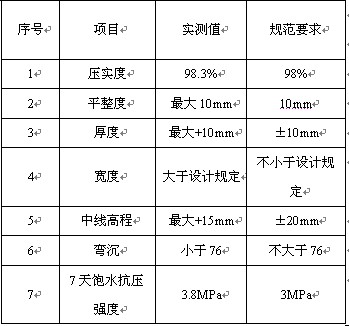

試驗段檢查結果表
最后確定施工技術參數如下:
最佳含水量:4.6%(根據氣溫進行適當調整)
預留壓實厚度:3cm
碾壓遍數:靜1動4靜1
4施工工藝研究
4.1 水穩層施工工藝框圖
4.2 水穩層施工工藝
4.2.1 廠拌設備安裝
根據WBC200型穩定土拌和廠設備安裝圖紙,進行設備基礎施工,采用現澆砼基礎。在拌和設備旁邊設置水池及材料堆放場地,水泥存放在水泥庫。為拌和設備最好準備單獨的電源,功率應不小于200KW。
4.2.2 備料
各種材料進場前,應及早檢查其規格和品質,不合格技術要求的不得進場。材料進場時,應檢查其數量,并按規定項目對其抽樣檢查,檢查結果報駐地監理工程師。
4.2.3 準備下承層
下承層表面應平整、堅實、具有規定的路拱,平整度和壓實度應符合規范的規定。
對底基層,要進行壓實度檢查,對柔性底基層還要進行彎沉值試驗。凡不符合設計要求的路段,必須根據具體情況采取措施,使之達到規范規定的標準。
逐一斷面檢查下承層標高是否符合設計要求。下承層標高的誤差應符合規范要求。
4.2.4 施工放樣
在下承層上恢復中線,直線段每20m設一樁,平曲線段每10m設一樁,并在兩側路面邊緣外0.5m處設指示樁。
進行水平測量,在兩側指示樁及中樁上用紅漆標出結構層的設計高。
4.2.5 拌和混合料
使用裝載機配合人工上料,WBC200型穩定土拌和廠設備拌和混合料。
4.2.6 運輸、攤鋪、平整混合料
混合料采用自卸汽車運輸,混合料裝車時,應控制每車料的數量基本相等,由遠到近將料按要求的間距卸置于下承層上。卸料間距應嚴格掌握,避免料不夠或過多,并且要求料堆每隔一定距離留一缺口,以便施工。混合料在下承層上的堆置時間不能過長。
4.2.7碾壓
整形后的結構層,立即用18t振動壓路機進行碾壓。直線段由兩側路肩開始向路中心碾壓;在有超高的路段上,由內側路肩開始向外側路肩進行碾壓。碾壓時,后輪應重疊1/2輪寬;后輪必須超過兩段的接縫處。后輪壓完路面全寬時,即為一遍。碾壓一直進行到要求的密實度為止。壓路機的碾壓速度,頭兩遍以采用1.5~1.7km/h,以后用2.0~2.5km/h。
5施工要點
5.1施工前應先對機械設備進行試機,確保施工中機械的正常運轉。
5.2施工時必須嚴格按配合比施工,確;旌狭蠌姸;并根據天氣情況調整用水量。
5.3施工中運輸、攤鋪、平整、碾壓必須在水泥初凝時間內完成,以確保標高及平整度滿足要求。
5.4施工中接逢必須按要求進行認真處理,確保結構層平順度及質量。
5.5碾壓及養生必須按規范要求進行,確保結構層質量。
6.幾點體會
、偈┕で氨仨毾仁┕ぴ囼灦,根據試驗段確定的技術參數進行施工。
、谧龊檬┕ぜ夹g工作。施工前,熟悉本工程設計文件及工程質量評定標準等有關文件,編制施工方案,按批準的方案和施工規范進行技術交底。
、郯踩胧C械設備配備專門培訓的有證操作手,并定位定員,非操作手不得亂動設備,不準私自脫崗、串崗。設備啟動時必須鳴號聯系。各種機械設備檢修、維護時必須停電、停運轉,若要試運轉,應有針對性的保護措施。
實踐證明,通過確定科學的技術參數,采用合理的施工工藝,實施嚴格的保證措施,就一定能確保水穩層施工質量。
7.參考文獻:
1、李達;;道路水泥穩定土基層強度因素分析及病害防治措施[J];赤峰學院學報(自然科學版);2006年02期
2、咼貴春;王捷;陳飛;;水泥穩定碎石無側限抗壓強度與抗壓回彈模量的關系[J];公路;2007年01期
3、王明月;影響水泥穩定土強度因素的研究[J];交通科技與經濟;2002年01期
文章標題:淺談穩定土施工工藝
轉載請注明來自:http://www.56st48f.cn/fblw/ligong/jianzhusheji/7044.html
攝影藝術領域AHCI期刊推薦《Phot...關注:106
Nature旗下多學科子刊Nature Com...關注:152
中小學教師值得了解,這些教育學...關注:47
2025年寫管理學論文可以用的19個...關注:192
測繪領域科技核心期刊選擇 輕松拿...關注:64
及時開論文檢索證明很重要關注:52
中國水產科學期刊是核心期刊嗎關注:54
國際出書需要了解的問題解答關注:58
合著出書能否評職稱?關注:48
電信學有哪些可投稿的SCI期刊,值...關注:66
通信工程行業論文選題關注:73
SCIE、ESCI、SSCI和AHCI期刊目錄...關注:121
評職稱發論文好還是出書好關注:68
復印報刊資料重要轉載來源期刊(...關注:51
英文期刊審稿常見的論文狀態及其...關注:69
SCI期刊分析
copyright © www.56st48f.cn, All Rights Reserved
搜論文知識網 冀ICP備15021333號-3
