摘要:隨著現代居屋建筑建設的發展,大體積混凝土施工技術已經愈來愈受到重視及廣泛地應用。本文對大體積混凝土相關施工工藝作了分析介紹,以供參考!
關鍵詞:大體積混凝土;施工技術;施工控制
1工程概述
本工程位于寧波市前河南路與民惠東路交叉處,本工程用地面積13288m2,建筑總面積58125m2,其中地上建筑面積為41394m2,地下建筑面積16731m2。本工程±0.000相當于黃海高程3.650米。建筑高度90.30米,地下室底板厚600mm。地下室混凝土標號為地下-2F底板(包括承臺、地梁)采用C40(底板上翻30cm剪力墻處相應為C40),混凝土抗滲等級為S8。本工程一共有三個深基坑,最深為4.5m。
地下室防水做法采用現澆S8抗滲混凝土自防水結構,底板為內防水,采用水泥基結晶滲透性防水涂料,外墻及頂板為濕作業法的高分子防水卷材(迎水面),以達到確保地下室不滲漏。
2、由于本工程地下室面積大,并且有二層,地下室底板混凝土方量大,根據實際情況,地下室底板混凝土按照后澆帶的位置分六次澆注,依次從西往東、從北往南面澆注,以后澆帶為分隔,參見后附平面圖;炷练搅看蠹s為2500方、1400方、1600方,750方,1400方,500方。
2施工設備配置

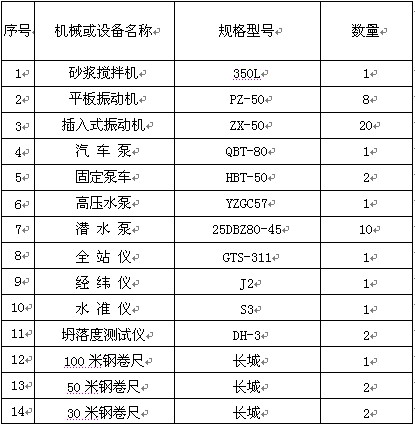

設備安排:
因為天氣氣溫比較高,為保證砼施工質量,同時考慮場地原因,為此,我單位決定:采用兩臺泵車施工混凝土。
按總方案3000立方,36個小時的施工時間,計劃小時必須施工砼83立方。
砼車每車可以裝砼7立方。
完成每小時83立方砼運輸車次為:
83÷7=11.86≈12
砼攪拌站到施工現場平均路距為3公里,砼車平均車速為15公里/小時,3公里路程需要時間:
60×3/15=12分鐘
這樣單程為12分鐘,往返一趟為24分鐘,加上裝車、就位各為3分鐘,砼施工時卸料時間為10分鐘,合計每裝車一次共需要時間約40分鐘,需用車輛為
12×40÷60=8輛
計算安排運輸車輛為8輛,但根據道路通行和現場施工的情況,安排混凝土車10輛。
3大體積結構施工技術
本工程結構砼全部采用預拌砼,澆筑時用輸送泵送至基坑內,但本工程為大體積砼,應考慮大體積砼中溫度變化所引起的應力狀態對結構的影響,設法降低砼內部的最高溫度,減少其內外溫差,因此,選擇低水化熱的礦渣水泥,盡可能選用粗骨料,摻入適量的粉煤灰,摻加木質素磺酸鈣等緩凝減水劑;合理安排施工程序,控制砼澆筑厚度;加強測溫,調整和改善保溫及養護措施,控制溫差,從而達到減少砼內外溫差,避免砼產生裂縫。
大體積混凝土抗拉強度遠比抗壓強度小,這是混凝土易開裂的內在因素。這與水泥用量、水泥砂漿量、水灰比、粗骨料品種、砂石含泥量、混凝土搗固程度以及養護條件等有關。同時質量很差的混凝土在瞬間應力作用下極限拉伸只有3-5,在正常質量條件下約為8-10,在優良質量條件下,約為12-15,因此,在施工中必須創造各種條件,確;炷辆鶆蛎軐崱
首先要適當地選擇混凝土配合比,選用水化熱較低的水泥,嚴格控制水灰比。摻加水泥量5%-1O%的Ⅰ級優質粉煤灰和高效減水劑。這樣既能滿足工作度需要,又能降低水灰比和水化熱。嚴格控制粗細骨料的含泥量,規定石子、黃砂含泥量均不得大于1%,減少混凝土的干縮。另外,在大體積混凝土中摻加一定量的微膨脹劑,形成部分補償收縮混凝土,減少混凝土在硬化過程中的收縮。摻合料的添加替代了部分水泥,也減少了水化熱,進一步減少內外溫差。同時選用水化熱較低的礦渣水泥,使砼的溫差控制在25度以內。
必要時與設計院商榷,采用60d強度,利用后期強度來控制水泥用量及溫升(這種做法在國內較普遍)。
3.1原材料控制
嚴格控制砂、石料的含泥量,對不符合要求的砂、石料堅決不能使用到工程中。
選擇性質優良的外加劑,從而提高混凝土的各項性能指標。
選擇水化熱低的水泥,如普通硅酸鹽水泥等。
砂石料場搭棚遮陰,氣溫過高時用冷水攪拌,以降低砼的入模溫度。
3.2切實可行的施工方法
混凝土采用預拌混凝土,混凝土由泵車泵送入模。
混凝土的澆搗,從一邊向另一邊推進,由深到淺,一個坡度,薄層澆筑,循序漸進,沿斜面一次到頂每層混凝土的澆筑厚度控制在50cm內,以增加混凝土自然散熱的時間。
澆搗混凝土時,采用分層澆搗法,合理分段分層進行,使混凝土沿高度均勻上升。一方面在施工中即使混凝土內部熱量得以有效散發,另一方面加強振搗,提高混凝土密實度,使之有相對較強的抗裂能力。
混凝土振搗時,組織好震動棒的走向,在混凝土卸料點和坡腳處布置兩道,平行向前推進,保證振搗密實,不漏振,不過振。混凝土澆筑中出現的泌水,匯入基坑設置的積水井,用潛水泵及時抽出。
混凝土澆至標高后用鐵鍬拍平,再用長刮尺刮平、木蟹抹面,待混凝土收水時,進行二次抹面,除去表面泌水,提高密實度,消除收縮縫。
3.3混凝土的養護措施
保溫保濕,加強養護,避免砼出現早期收縮、干縮及溫差引起的裂縫。
混凝土養護采用塑料薄膜加蓋草包并澆水養護,采用雙層塑料薄膜,兩層草包覆蓋,專人每2小時澆水一次,如發現溫差大于25ºC時,應增加覆蓋面層養水5CM。
3.4測溫
對混凝土內部溫度變化我公司將采取有效措施進行測定,測溫儀器采用電子側溫儀,它具有如下優點:
3.4.1體積小,重量輕,使用方便;
3.4.2靈敏度高,測溫范圍大;
3.4.3讀數方便,數碼管直接顯示溫度數值,避免讀數錯誤;
3.4.4定位準確方便,澆筑砼前把探頭預先固定在預定深度即可,位置準確,也不影響混凝土的澆筑施工;
文章標題:大體積混凝土的施工控制
轉載請注明來自:http://www.56st48f.cn/fblw/ligong/jianzhusheji/8497.html
攝影藝術領域AHCI期刊推薦《Phot...關注:106
Nature旗下多學科子刊Nature Com...關注:152
中小學教師值得了解,這些教育學...關注:47
2025年寫管理學論文可以用的19個...關注:192
測繪領域科技核心期刊選擇 輕松拿...關注:64
及時開論文檢索證明很重要關注:52
中國水產科學期刊是核心期刊嗎關注:54
國際出書需要了解的問題解答關注:58
合著出書能否評職稱?關注:48
電信學有哪些可投稿的SCI期刊,值...關注:66
通信工程行業論文選題關注:73
SCIE、ESCI、SSCI和AHCI期刊目錄...關注:121
評職稱發論文好還是出書好關注:68
復印報刊資料重要轉載來源期刊(...關注:51
英文期刊審稿常見的論文狀態及其...關注:69
SCI期刊分析
copyright © www.56st48f.cn, All Rights Reserved
搜論文知識網 冀ICP備15021333號-3
