橋梁墩臺施工技術分析

所屬欄目:交通運輸論文 發布日期:2010-12-10 08:58 熱度:

  【摘要】:橋梁墩臺承載著橋梁上部結構傳下的荷載,并將它傳遞給地基基礎。橋梁墩臺的作用就顯得格外重要,重要的作用就要求高質量的施工質量。本文結合雙擁大橋實際,著重介紹了公路橋梁高墩臺施工及其安全控制進行了分析闡述。
  關鍵詞:橋梁;墩臺

  1.工程概況
  雙擁大橋呈西北-東南走向,北岸位于鷓鴣江舊碼頭,連接至北外環路;南岸位于下茅洲屯以北,連接至雙擁大道。
  雙擁大橋南岸主墩23#墩均位于河難。主墩基礎為鉆孔樁基礎,分設上下游兩個承臺,橫系梁連接;承臺尺寸16.6×16.6×4m,9φ2.5鉆孔樁,C30鋼筋混凝土,承臺頂浸入水中0.5m左右;系梁5m、厚3m,C30鋼筋混凝土箱形預應力結構。
  23#墩一半位于水中,一半位于岸邊灘地,表面覆蓋7m左右的粉質粘土(褐黃色、結構緊密,呈硬塑狀),下層為3m左右的圓礫(松散狀,顆粒磨圓度較好,粒徑2~5cm,充填物為褐黃色亞粘土及粉細砂)透鏡狀分布,上游薄下游厚,靠河岸側厚河道側薄;基巖為微風化灰巖,巖石較為堅硬,含硅質結核,局部有閉合裂隙;紅粘土充填性溶槽發育,巖石飽和單軸極限抗壓強度10~12Mpa。
  地質柱狀圖顯示,巖層覆蓋較深;插打12m工字鋼,在承臺鎖口圍堰范圍內均未測得巖面;因而承臺適合采用鎖口鋼管樁圍堰施工。據地質柱狀圖查得23#墩承臺區巖面標高見圖1所示。

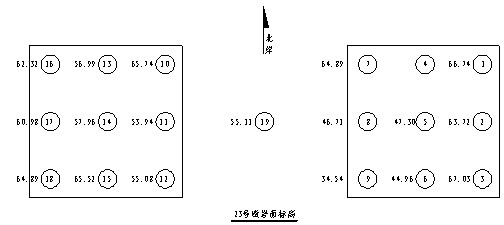

  圖1:墩承臺區巖面標高圖
  2施工方案
  施工方案主要由以下工序組成:筑島、鎖口鋼管樁圍堰、系梁支架方案以及其它常規工序施工方法。具體方案如下:具體施工方案如圖2所示。

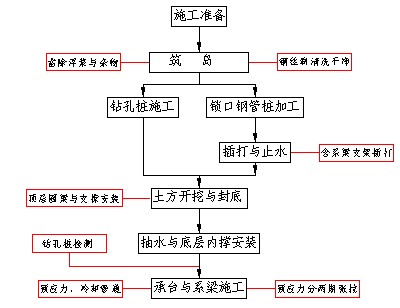

  圖2:承臺施工工序圖
  3施工步驟
  3.1筑島
  清淤:采用長臂挖掘機將河灘上的雜樹、樹根與漂石清除干凈,有利于鉆孔樁、承臺鎖口鋼管樁插打施工;筑島:利用錨碇開挖土方,采用挖掘機配合推土機碾壓的方法筑島,筑島時由上游向下游合龍;插打鋼管樁:收坡鋼管樁φ529δ=10mm采用液壓振動錘直接插打到河床巖面,同時采用單根Ⅰ28a與[20a將鋼管樁平聯,同時在上下游,系梁兩端設置一根鋼管樁φ529δ=10mm以加強鋼管樁的整體收坡效果;僅在承臺外4m設置一排,在筑島至承臺外2m時進行插打;防護:采用2m厚的鋼筋石籠多個串聯拋填的方式作為邊坡防護,同時在坡頂備足片石石籠,以備洪水沖刷備用。
  3.2鉆孔樁施工
  鉆孔樁施工作為常規工序,其實施步驟:鉆進、成孔、清孔、鋼筋籠安裝、二次清孔、水下混凝土澆筑;作重控制不良地質鉆進處理、清孔、水下混凝土澆筑。
  據23#墩承臺區域內,河床覆蓋層較厚,且為粉質粘砂土;此類土不利于鉆孔樁護壁穩定,易造成坍孔與縮孔。對此,鉆孔樁施工時采用鋼護筒跟進至巖面或嵌入巖面一部分;鋼護筒φ2.7mδ=10mm,單樁長約27m,鋼護筒長度由參建各方根據現場鉆孔情況而定。
  3.3鎖口鋼管樁圍堰
  加工:采用鋼管樁φ529δ=10mm與不等邊角鋼焊接成鎖口鋼管樁,加工時主要控制陽陰頭軸線與鋼管樁軸線是否平行、焊縫焊接質量、承插口寬度等;拐角鎖口鋼管樁加工主要用于圍堰拐角處,控制重點主要是陽陰頭方向與焊縫焊接質量。
  插打:鎖口鋼管樁加工驗收合格后,按照放樣邊線進行插打;插打時由上游拐角處開始,分別向兩側插打;插打時根據現場實測間距,及時插打間距及加工根數。此工序主要控制插打位置、鋼管樁垂直度等,插打時若鎖口撕裂須及時進行重新插打。
  鎖口止水:由于在土圍堰中插打,鎖口中粘土填充時完全能夠滿足止水要求;當鎖口中無粘土填充物,采用高壓水清洗后,灌入麻刀高稠度粘土泥漿;
  土方開挖:采用長臂挖掘機有水挖除,以確保土方開挖時鋼圍堰的穩定;開挖時由下游向上游開挖,一次挖到標高+72.0m;開挖土方直接堆放在圍堰靠河一側,以加固圍堰邊坡和防滲能力。
  封底:采用水下混凝土施工方法對圍堰底部進行封底,封底厚度不得小于2m要求。
  內撐:土方開挖后立即實施頂層內撐,待第一層內撐實施完焊縫檢查合格后方可抽水;抽水至第二層內撐底部10cm后,立即實施第二層內撐;實施中主要控制內撐焊縫與間距,觀測鋼管樁抽水過程變形情況。
  3.4系梁支架
  系梁支架鋼管樁在土方開挖完澆筑水下混凝土前采用振動錘插打;插打時需確保插打至巖層。支架安裝時控制型鋼安放位置與焊接質量,同時確保系梁混凝土能自由收縮。
  3.5承臺與系梁施工
  承臺與系梁施工主要工序有:樁檢、鋼筋綁扎、模板安裝、冷卻水管與預應力管道安裝、混凝土澆筑;主要控制鋼筋綁扎與預應力管道安裝、冷卻水管平面位置與加固和循環速度。
  鉆孔樁施工完以后,對圍堰內土石進行挖除和清理至承臺底以下15cm,澆筑混凝土墊層并樁頭進行鑿除。樁頭采用人工鑿除,承臺、系梁施工應在樁基檢測完成后進行。
  3.5.1鋼筋加工安裝
  承臺、系梁鋼筋的配料、制作均在鋼筋棚內進行,運至圍堰內現場綁扎。鋼筋安裝時結合承臺內冷卻水管的安裝位置,鋼筋與冷卻水管相互配合,同步安裝。承臺高度4m,為保持鋼筋安裝過程中的穩定性,在鋼筋網箱內搭設鋼管架。豎向鋼管外套φ55mm的PVC管,便于鋼管的拆除。
  鋼筋加工安裝時,嚴格按照施工圖紙精確放出鋼筋大樣,按大樣進行斷料、配料,鋼筋的根數,尺寸間距要準確。鋼筋綁扎時注意預應力管道的留設,在預應力管道和鋼筋相抵觸時,將鋼筋彎折,確保預應力管道的位置準確。鋼筋綁扎完畢,測量組對塔腳預埋件進行精確放樣,嚴格按放樣結果進行預埋件的安裝。預埋鋼板施工時特別注意平面位置、頂面標高、制作質量等。
  3.5.2模板安裝
  承臺的模板選用優質竹膠板(δ=18mm),模板外側的豎肋均采用10cm×10cm方木,橫肋采用雙排φ48鋼管,設斜向拉桿與樁頂鋼筋相連接。
  系梁內模采用竹膠板(δ=18mm),采用10cm×10cm方木作背楞,搭設鋼管腳手架作內支撐。外模采用定型大塊鋼模板拼裝,不設拉桿。
  模板安裝前,將承臺、系梁范圍的雜物進行清理,并用全站儀在墊層上對承臺的平面位置進行放樣并用墨線進行標記,在混凝土墊層上打設模板內側定位鋼筋。
  模板現場組拼,邊組拼邊通過斜向拉桿(系梁無拉桿)臨時固定,待模板組拼完成后對模板的平面尺寸和垂直度進行精調,使其滿足設計及規范要求并報請監理單位驗收。
  待混凝土達到2.5MPa后開始拆除模板。模板的拆除順序與模板安裝時的順序相反,先安裝的模板后拆,后安裝的模板先拆。模板拆除時要求保證承臺、系梁的棱角完好,不得通過強行撬、打、砸來拆除模板。
  3.5.3混凝土施工
  鋼筋、模板、冷卻水管、預埋鋼板及預應力孔道檢查合格后進行混凝土澆筑。承臺混凝土分兩次澆筑混凝土,第一次混凝土澆筑至承臺底以上2m,第二次澆筑完成。首次混凝土澆筑完成后,對混凝土表面拉毛處理,并安設接茬鋼筋。第二次混凝土澆筑前,應清除混凝土結合面的浮碴和雜物,確保混凝土結合質量。
  3.5.4大體積混凝土施工控制措施
  主塔承臺尺寸為16.6m×16.6m×4m,為大體積混凝土施工,施工過程需要采取措施降低水化熱,控制混凝土裂縫的產生,確保混凝土施工質量。
  最后,橋梁墩臺施工要根據工程的具體情況,總體布局,編制詳盡的施工組織計劃,加強施工過程的控制,以全面實現質量、進度、安全、效益、環保目標。施工中,及時對環保措施進行檢查,將不合格因素消除在工序施工中;防止違反環保事故的發生,特別是鉆孔樁泥漿排放要及時派專人跟蹤管理,不得白天、夜間超標排放等。

  參考文獻:
  [1]張修亭,孫毅,鄭永勝.公路橋梁高墩臺施工技術分析[J].中小企業管理與科技(下旬刊),2009,(05).
  [2]周興.公路橋梁高墩臺施工方法及控制措施[J].科學之友(B版),2008,(01).
  [3]張佐.公路橋梁高墩臺施工技術探討[J].工程建設與設計,2009,(06).
  [4]殷波.寧波某大橋高墩施工和質量控制淺談[J].中國科技信息,2009,(11).
  [5]田家琳,劉朝英,劉國海.永江特大橋空心薄壁墩施工技術[J].鐵道建筑,2009,(08).

文章標題:橋梁墩臺施工技術分析

轉載請注明來自:http://www.56st48f.cn/fblw/ligong/jiaotongyunshu/5788.html

相關問題解答

SCI服務

搜論文知識網 冀ICP備15021333號-3

主站蜘蛛池模板: 久久er99热精品一区二区 | 国产精品精品视频一区二区三区 | av在线一区二区三区 | 亚洲精品无 | 97精品超碰一区二区三区 | 999观看免费高清www | 91麻豆精品一区二区三区 | 国产精品视频偷伦精品视频 | 国产在线网站 | 亚洲国产小视频 | 国产精品视频在线免费观看 | 天天干天天干 | 精品视频在线观看 | 婷婷色成人 | xxxcom在线观看 | 国产毛片毛片 | 日日射夜夜骑 | 999国产视频 | 日本精品一区二区 | 福利电影在线 | 国产成人一区二区三区 | va精品| 高清免费在线 | 欧美黄色片在线观看 | 成人精品视频 | 操久久 | 亚洲一区二区三区免费在线观看 | 精品日韩一区二区三区av动图 | 伊人久久综合 | h片在线免费看 | 亚洲成人网在线 | 亚洲在线一区 | 国产一区二区在线免费播放 | 国产免费一区二区三区 | 玖玖国产 | 91精品国产乱码久久久久久久 | 一区二区成人在线 | 91精品久久久久久久久久小网站 | 一区二区在线免费观看视频 | 日韩美女爱爱 | 国产成人小视频 |
