談皮帶輸送系統膠帶的安裝

所屬欄目:機械論文 發布日期:2010-09-01 12:03 熱度:253

  一、概述
  輸送系統安裝包括:皮帶機、中轉站設備、支架安裝。皮帶輸送系統起運輸原料的作用,其主要組成部件有中轉站、機架、頭尾輪、增面輪、托輥、傳動裝置、張緊裝置、膠帶等。而膠帶作為最后的安裝程序直接影響著輸送系統的運轉質量,下面就膠帶的安裝作一概述。
  二、膠帶施工方法
  1、膠帶安裝

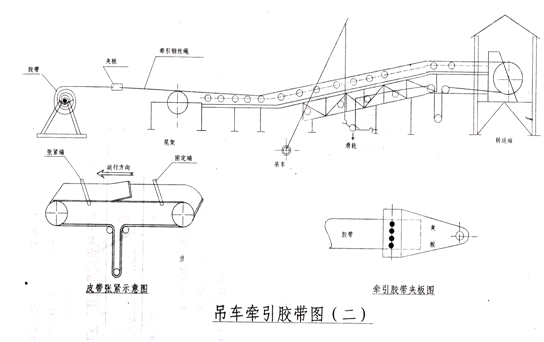

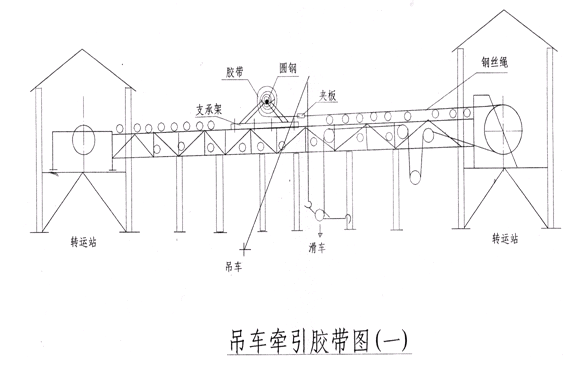

  膠帶安裝全部采用吊車牽引,被牽引的膠帶采用夾板夾緊膠帶頭并牽引到位,最后一個接頭膠接之前需要進行預張緊,即將膠帶接頭附近夾緊并固定,再用牽引葫蘆拉緊膠帶,以使膠帶保持良好的工作狀態。其安裝圖示如下:



  2、重錘拉緊定位
  重錘拉緊裝置的定位必須嚴格按照圖紙、資料上有關規定。膠帶硫化定型后,重錘部S尺寸既不能太長又不能太短,太長了減少了重錘部行程,太短皮帶機啟動時重錘上升會碰到機架。重錘部尺寸待設計完成后見施工方案。重錘拉緊裝置定位示意圖見下圖:

  3、膠帶硫化膠接
  A、硫化膠接施工工藝采用五冶成熟的硫化膠接施工工藝;

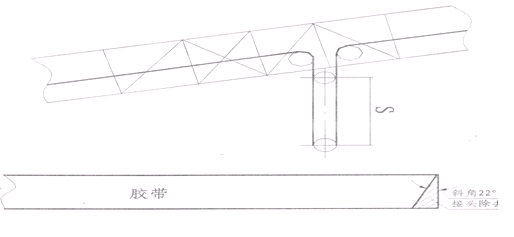

  B、膠帶接頭全部采用斜接頭,傾角22º30ˊ如上圖

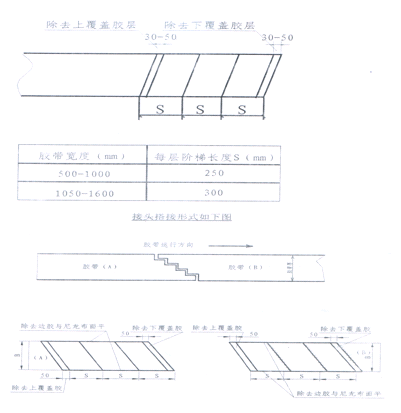

  4、斜接每層階梯長度S見下圖
  接頭與階梯尼龍布面處是用角向磨光機(用紙砂輪片,規格:CC24Φ100×Φ15.9)磨去尼龍布表面附著,使尼龍布表面呈粗糙毛面,然后用120#汽油或苯將接頭表面清洗干凈。
  涂漿膠,一般涂兩遍漿膠(漿膠為桶裝,使用時先將桶搖動,使漿膠稠稀均勻),第一遍漿膠涂完干燥后(干燥程度手摸不粘為準),再涂第二遍漿膠。
  第二遍漿膠干后,開始順序鋪襯膠、覆蓋膠,鋪完后用金屬輾壓輥來回輥壓,最后用金屬錐針在覆蓋膠上刺孔用作硫化過程中排氣。
  接頭搭接必須對正對齊
  對正—接頭中心線對正,對齊—皮帶兩邊對齊
  6、膠帶硫化
  硫化機的使用,按照硫化機制造廠提供的說明書操作;
  水箱板壓力:進口和國產兩種硫化機,其使用時水箱板壓力要求不一樣。
  進口硫化機(日本):水箱板壓力0.8~1MPa
  國產硫化機:水箱板壓力0.8~1.5MPa
  硫化溫度:147º±3º
  硫化時間:帶厚不一樣,恒溫硫化時間亦不一樣,如帶厚19~29mm,
  恒溫硫化時間35~55分鐘
  拆硫化機間:當溫度降到常溫后,方可拆硫化機。
  7、修邊、磨平
  膠帶硫化結束后,接頭處進行修邊、磨平,高處部分的膠修掉,防止膠帶運轉過程中高處部分碰到清掃器,把膠帶劃壞。
  8、膠帶跑偏調整方法

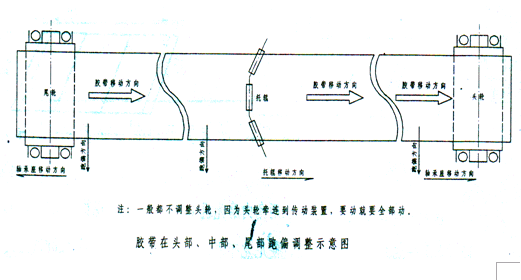

  膠帶在頭部、中部、尾部跑偏調整示意圖如下圖:
  先調整重錘前后的平托輥、改向輥,將相關輪移動一定傾角,如果上述仍不夠調正,檢查配重塊是否偏向一方,并調整配重兩邊的重量,增加跑偏側的重量(相應地減輕另一側的重量),配重的設計總重量不能減少,以免皮帶打滑。
  如果皮帶機在無負荷試運轉中不跑偏,投料后負荷運轉跑偏。此時只能調整卸料口的料流方向、位置,使其落在皮帶中心,切不可輕率地按前述方法調整膠帶。

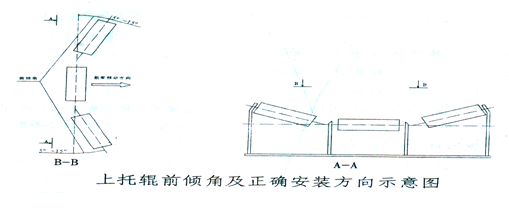

  皮帶運輸機上托輥在制造時成一定前傾角,如下圖。上托輥的前傾角及正確的安裝方向,利于調整膠帶跑偏,在安裝和調試過程中注意檢查,不可忽視。
  9、膠帶安裝注意事項:
  1)皮帶牽引時,牽引鋼絲繩根據膠帶長度、重量合理選用鋼絲繩,確保鋼絲繩使用安全;
  2)安裝在皮帶機架上支承皮帶卷的支承架必須牢靠,防止皮帶牽引過程中支承架傾倒;
  3)膠帶安裝過程中,機架上嚴禁動火,刷膠過程現場嚴禁吸煙;
  4)使用吊車穿帶時與司機密切配合,頭輪、尾輪處配置人員,嚴密監視,防止鋼絲繩拉壞設備;
  5)膠帶接頭當天鋪膠必須當天硫化完,嚴禁過夜;
  6)使用前檢查硫化機,使用過程中要經常檢查,使用完后硫化機要全部夾好,防止加熱板變形,硫化機堆放現場必須用帆布蓋好,防止日曬與雨淋;
  7)堵頭膠片規格,厚度要準確,膠片存放時間最長不得超過72小時;接頭解剖打磨時注意不得損傷布層;
 �。福└采w膠切口保證規定坡度且打磨平整,膠屑及雜物徹底清掃干凈;
 �。梗榉乐共紝邮艹�,打磨后的帶頭在24小時以內要接合起來;
  接頭后帶胚存放時間不得超過3天。
  三、結束語
  皮帶運輸機作為一種比較常用的輸送設備,其安裝質量的好壞直接影響著生產的正常運行。因此需要我們不斷的完善安裝技術,提高安裝質量。


文章標題:談皮帶輸送系統膠帶的安裝

轉載請注明來自:http://www.56st48f.cn/fblw/ligong/jixie/3381.html

声明:①文献来自知网、维普、万方等检索数据库,说明本文献已经刊登,恭喜作者.②如果您是作者且不想本平台展示文献信息,可联系在线人员予以删除.

相關問題解答

SCI服務

搜論文知識網 冀ICP備15021333號-3

主站蜘蛛池模板: 婷婷色国产偷v国产偷v小说 | 中文字幕国产视频 | 精品国产一区二区在线 | 91精品久久久久久久久中文字幕 | 中文字幕不卡在线观看 | www.色.com | 午夜精品久久久久久久 | 一级毛片在线播放 | 亚洲免费一 | 色久伊人 | 久久精品国产久精国产 | 天天av天天好逼 | 午夜精品一区二区三区三上悠亚 | 成人欧美一区二区三区在线播放 | 亚洲大片一区 | 亚洲精品一二区 | 免费精品一区 | 欧美日韩在线看 | 精品美女视频在线观看免费软件 | av影片在线 | 亚洲91精品 | 在线2区 | 日韩欧美在线观看视频 | 日本福利片 | 91av视频在线播放 | 欧美一区二区在线观看视频 | 影音av | 日韩色视频| 欧美aaa一级片 | 精品一区在线 | 国产精品一区二区在线播放 | 99综合| 中文字幕亚洲一区二区三区 | 天堂一区二区三区 | 一区二区三区不卡视频 | 久草久草久草 | 国产成人精品久久二区二区 | 亚洲天堂影院 | 久久久久精 | 亚洲欧美日韩精品久久亚洲区 | 免费在线观看成人 |
