所屬欄目:水力論文 發布日期:2010-09-01 14:07 熱度:
摘要:河北省崗南水庫泄洪洞經過40多年的運用,主要缺陷為洞身混凝土裂縫滲漏水。本次除險加固工程,對洞身混凝土缺陷分別采用了超細水泥灌漿、嵌填GBW遇水膨脹膠條密封、安裝三元乙丙板復合GB橡膠止水帶止水、填抹丙乳砂漿處理等方法。經過處理后,密封效果良好,徹底改變了以往“水簾洞”現象,解決了長期困擾泄洪洞安全運用問題。取得了良好的效果。
關鍵詞:混凝土缺陷處理,泄洪洞,崗南水庫除險加固工程
1簡述
崗南水庫泄洪洞位于主壩右側,為1967年工程續建時新增建筑物,全長698.429m。由圓形有壓洞段、城門洞型無壓洞段、泄洪明渠段及城門洞型無壓尾洞段組成。經過40多年的運用,洞身襯砌混凝土存在諸多缺陷,經檢測,主要為滲漏水伸縮縫8條、滲水裂縫22條、混凝土滲漏水點22處和混凝土剝蝕脫落8處等。
2缺陷處理方法
2.1混凝土滲漏水伸縮縫處理
滲漏水伸縮縫采用沿伸縮縫鑿槽、內部嵌填GBW遇水膨脹嵌縫膠條密封、外部采用三元乙丙板復合GB橡膠止水帶止水、填抹丙乳砂漿處理。
2.2混凝土滲水裂縫處理
襯砌混凝土缺陷裂縫主要包括混凝土裂縫和滲漏水施工冷縫,根據檢測結果,原則上對寬度≤0.2mm的無滲水及析出物的裂縫不進行處理,對寬度大于0.2mm的干燥裂縫進行鑿槽嵌補丙乳砂漿處理;對已滲水裂縫(混凝土裂縫和滲漏水施工冷縫)采用表面開槽嵌填GBW遇水膨脹膠條、丙乳砂漿封堵、內部進行超細水泥灌漿處理。
2.3混凝土滲漏水點處理
混凝土滲漏水點主要包括孔隙滲漏水和原灌漿孔封堵不密實漏水,采用滲漏水點表面擴孔、回填堵漏劑、嵌填GBW遇水膨脹膠條、丙乳砂漿封堵、滲漏水點內部超細水泥灌漿的方案進行處理。
2.4混凝土表面剝落處理
洞身襯砌混凝土表面剝落面采用丙乳砂漿進行修補。
3選用材料

3.1丙乳砂漿
丙乳砂漿性能指標見表3-1。
表3-1丙乳砂漿性能指標表

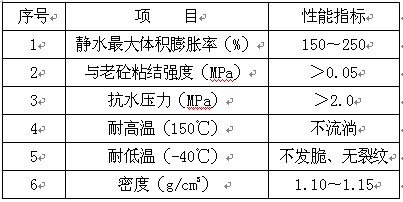

GBW遇水膨脹嵌縫膠條物理力學性能指標見表3-2。
表3-2GBW膨脹膠條物理力學性能指標表
3.3三元乙丙板復合GB橡膠止水帶

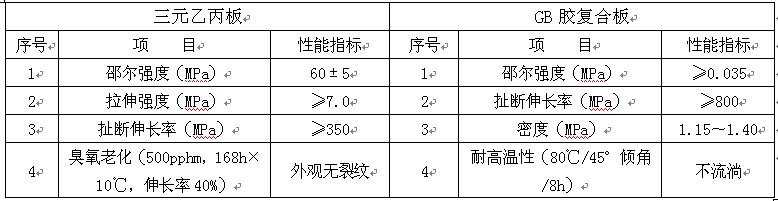

三元乙丙板復合GB橡膠止水帶物理力學性能指標見表3-3。
表3-3三元乙丙板復合GB橡膠止水帶物理力學性能指標表
4.1滲漏水伸縮縫處理
沿伸縮縫走向鑿矩形槽,槽口平均寬度350mm,深度180mm,鑿槽后用高壓水槍將槽內清洗干凈,在滲漏水點旁側打孔埋管減壓導水,埋管直徑22mm,在滲漏水點處擴孔,擴孔后回填快速堵漏劑。處理完槽內滲水后,用丙乳砂漿將槽底找平,待砂漿達到一定強度后,沿伸縮縫兩側按150mm間距打孔,安裝M12膨脹螺栓。在安裝GB止水帶前在基底刷1mm厚的GBW液體膠,以增加止水與砂漿的粘接力。用鋼帶將三元乙丙板復合GB止水帶錨固,使止水帶擠壓密實,保證止水帶與槽底丙乳砂漿面無縫隙。然后回填丙乳砂漿,分層壓實、抹平;在丙乳砂漿固化之前沿伸縮縫中部切縫,縫寬5mm。砂漿凝固后噴水養護;將導水管割平,用橡皮塞塞住。
丙乳砂漿達到設計強度后,進行洗孔和洗縫,用高壓水槍將孔和縫內粉塵和碎屑沖洗干凈,測其孔深,再從灌漿孔通高壓水反復沖洗直至反出清水為止,最后通壓縮空氣沖洗鉆孔和縫面。進行壓水試驗,對裂縫和導水孔進行灌漿處理,待固化物達到設計強度后將灌漿管沿混凝土表面切除,并用丙乳砂漿封孔。
4.2滲水裂縫處理
用手持沖擊鉆沿裂縫兩側500mm處打斜孔,將滲水導出,孔徑22mm,導水孔即為灌漿孔。遇裂縫分叉處增設一個孔。沿裂縫走向鑿矩形槽,槽口寬100mm,深60mm,用高壓水槍沖洗槽面,丙乳砂漿將槽底面抹平,終凝后沿裂縫方向安裝30mm×20mm(寬×高)GBW遇水膨脹膠條,然后用丙乳砂漿嵌補。
丙乳砂漿達到一定強度后,進行洗孔和洗縫,從灌漿孔通高壓水反復沖洗直至反出清水為止,最后通壓縮空氣沖洗鉆孔和縫面。進行壓水試驗,試驗壓力最大為0.4MPa,試驗合格后,進行灌漿。灌漿機具采用250L雙層立式攪漿機制漿,BW250/50三缸臥式泥漿泵灌漿。采用水灰比1:1超細水泥配漿,按灌漿孔由深到淺、自下而上的順序進行灌漿,灌漿前將所有孔上的閥門全部打開,用壓縮空氣將孔和縫內的積水吹掃干凈,灌漿壓力從0.1MPa開始,最大壓力為0.4MPa,當灌漿段停止吸漿時,再持續灌漿30min后停止灌漿。停止灌漿后關閉孔口閥門,待固化物達到設計強度后將灌漿管沿混凝土表面切除,并用丙乳砂漿封孔。
4.3干燥裂縫處理
對干燥裂縫,先用切割機垂直混凝土表面對混凝土裂縫進行切割,深度20mm,沿裂縫兩側鑿“U”形槽,上口寬150mm,下口寬120mm,槽深60mm,用壓縮空氣清掃槽內殘渣,并用高壓水槍沖洗干凈后,嵌入壓抹丙乳砂漿,嵌補后表面進行處理,外觀平整、光滑、美觀,并能滿足混凝土曲線及平整度要求。
4.4混凝土滲漏水點處理
沿滲漏水點周邊鑿圓形槽,直徑300mm,深250mm,用高壓水槍將槽內清洗干凈,在滲漏水點旁側打孔埋管減壓導水,埋管直徑10mm,在滲漏水點處擴孔,擴孔后回填快速堵漏劑,嵌填GBW遇水膨脹膠條;并將原灌漿管割除,回填壓抹丙乳砂漿封堵,并進行養護;采用減壓導水管進行內部水泥灌漿,灌漿結束后割除導水管,表面采用30mm厚丙乳砂漿封堵,壓抹光滑后進行養護。
4.5混凝土剝蝕處理
將剝蝕處鑿除,直至露出新混凝土面,在剝蝕處邊緣鑿30mm深的齒槽,鑿除完成后用高壓水槍將槽內清洗干凈,分層填抹丙乳砂漿,凝固后養護。
5結束語
崗南水庫泄洪洞洞身襯砌混凝土缺陷處理完成后,在汛期較高庫水位情況下,防水效果良好,徹底改變了以往“水簾洞”現象,解決了長期困擾泄洪洞安全運用問題,取得了很好的工程效益。
參考文獻:
[1]水利水電工程施工組織設計手冊,第3卷,施工技術;水利電力部水利水電建設總局編著;中國水利水電出版社出版
[2]水利水電工程施工手冊,第3卷,混凝土工程;全國水利水電施工技術信息網組編、《水利水電工程施工手冊》編委會編;中國電力出版社出版
[3]SD230-98,混凝土壩養護修理規程
文章標題:崗南水庫泄洪洞洞身混凝土缺陷處理技術
轉載請注明來自:http://www.56st48f.cn/fblw/ligong/shuili/3384.html
攝影藝術領域AHCI期刊推薦《Phot...關注:105
Nature旗下多學科子刊Nature Com...關注:152
中小學教師值得了解,這些教育學...關注:47
2025年寫管理學論文可以用的19個...關注:192
測繪領域科技核心期刊選擇 輕松拿...關注:64
及時開論文檢索證明很重要關注:52
中國水產科學期刊是核心期刊嗎關注:54
國際出書需要了解的問題解答關注:58
合著出書能否評職稱?關注:48
電信學有哪些可投稿的SCI期刊,值...關注:66
通信工程行業論文選題關注:73
SCIE、ESCI、SSCI和AHCI期刊目錄...關注:121
評職稱發論文好還是出書好關注:68
復印報刊資料重要轉載來源期刊(...關注:51
英文期刊審稿常見的論文狀態及其...關注:69
SCI期刊分析
copyright © www.56st48f.cn, All Rights Reserved
搜論文知識網 冀ICP備15021333號-3
